本番でしかテストできないデータ移行をどう乗り越えるか
大規模業務システムの保守や統合プロジェクトにおいて、データ移行は最終工程でありながら最も見通しが立ちにくい領域です。
特に検証環境と本番環境で扱うデータ量・データ品質・接続系統が大きく異なるケースでは、事実上「本番でしかテストできない」という構造的な課題に直面します。
本記事では、なぜ検証環境での完全な事前検証が困難なのかを整理したうえで、リリース長期化を防ぐための設計アプローチと運用上の勘所を、情シス・SIer・PMの実務目線で解説します。
目次
なぜ「本番でしかテストできない」状況が生まれるのか

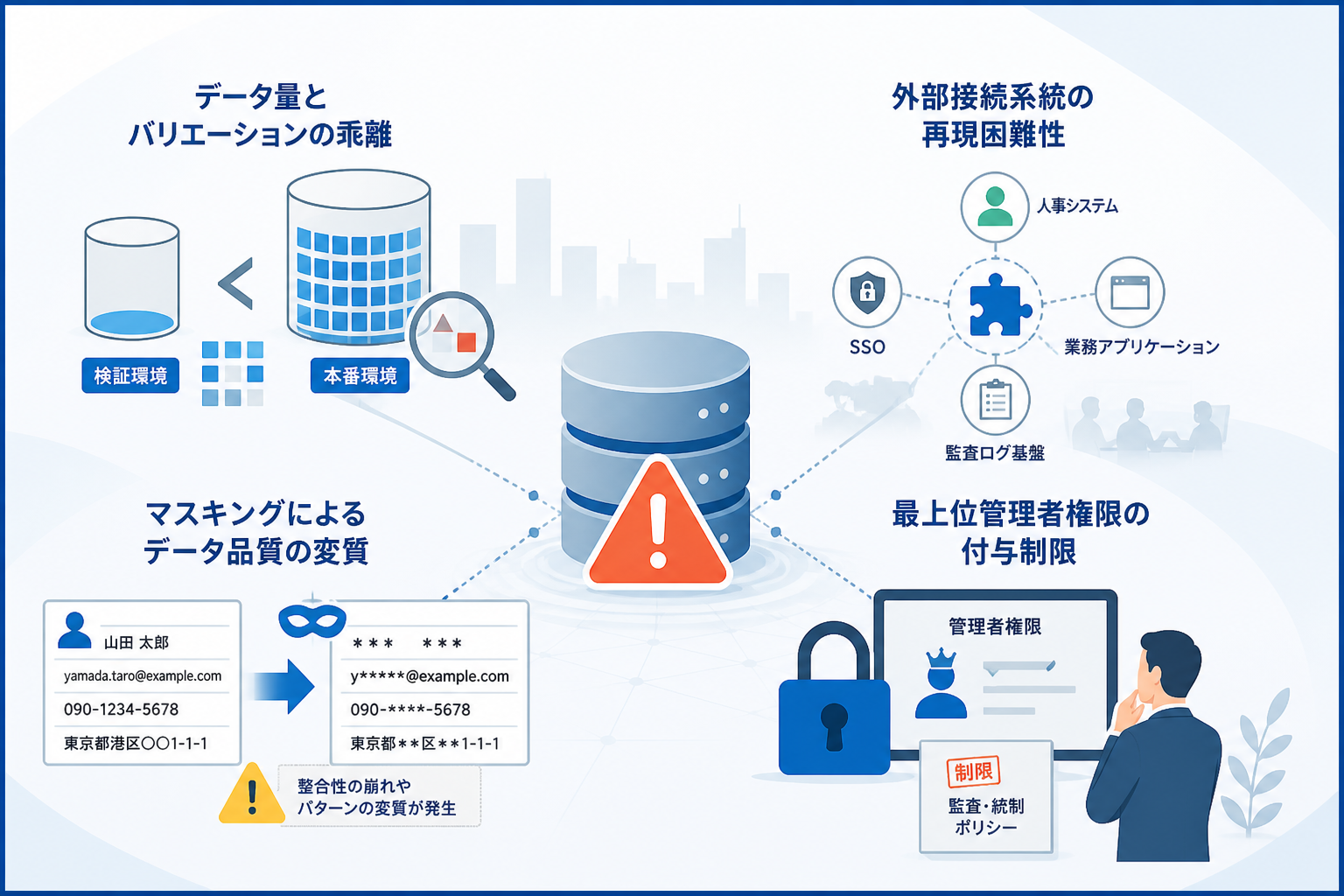

大規模データ移行では、以下のような構造的要因が重なることで、検証環境での再現性が損なわれていきます。
データ量とバリエーションの乖離
多くのプロジェクトでは、コストや調整工数の制約から、検証環境のデータ量が本番の数分の一程度にとどまるケースが少なくありません。件数が少なければ性能面の問題は表面化せず、レアケースのデータパターン(過去の運用ルール変更に伴う不整合レコード、廃止済みコード値など)も網羅されません。結果として、移行スクリプトが「検証では通ったが本番では止まる」という状況が発生します。
外部接続系統の再現困難性
認証基盤やシステム統合では、周辺システムとの連携が移行成否を左右します。人事システム、SSO、業務アプリケーション、監査ログ基盤など、責任範囲が異なる複数システムを検証環境で同時に揃えることは、費用・調整の両面でハードルが高くなります。
マスキングによるデータ品質の変質
個人情報保護の観点から検証環境ではマスキングデータが用いられますが、マスキング処理そのものがデータの整合性を崩し、本番では起きない事象が検証環境で起きる、あるいはその逆が発生することもあります。
最上位管理者権限の付与制限
本番環境の最上位管理者権限は、監査上、限られた担当者にしか付与されません。検証環境では緩やかに権限を扱えるため、権限起因の障害が本番投入まで見つからないというケースが典型的です。
「本番テスト前提」を織り込んだ設計アプローチ
構造的に検証が困難であることを認めたうえで、リリース長期化を防ぐには、設計段階から「本番でのテスト」を工程に組み込む発想が必要です。

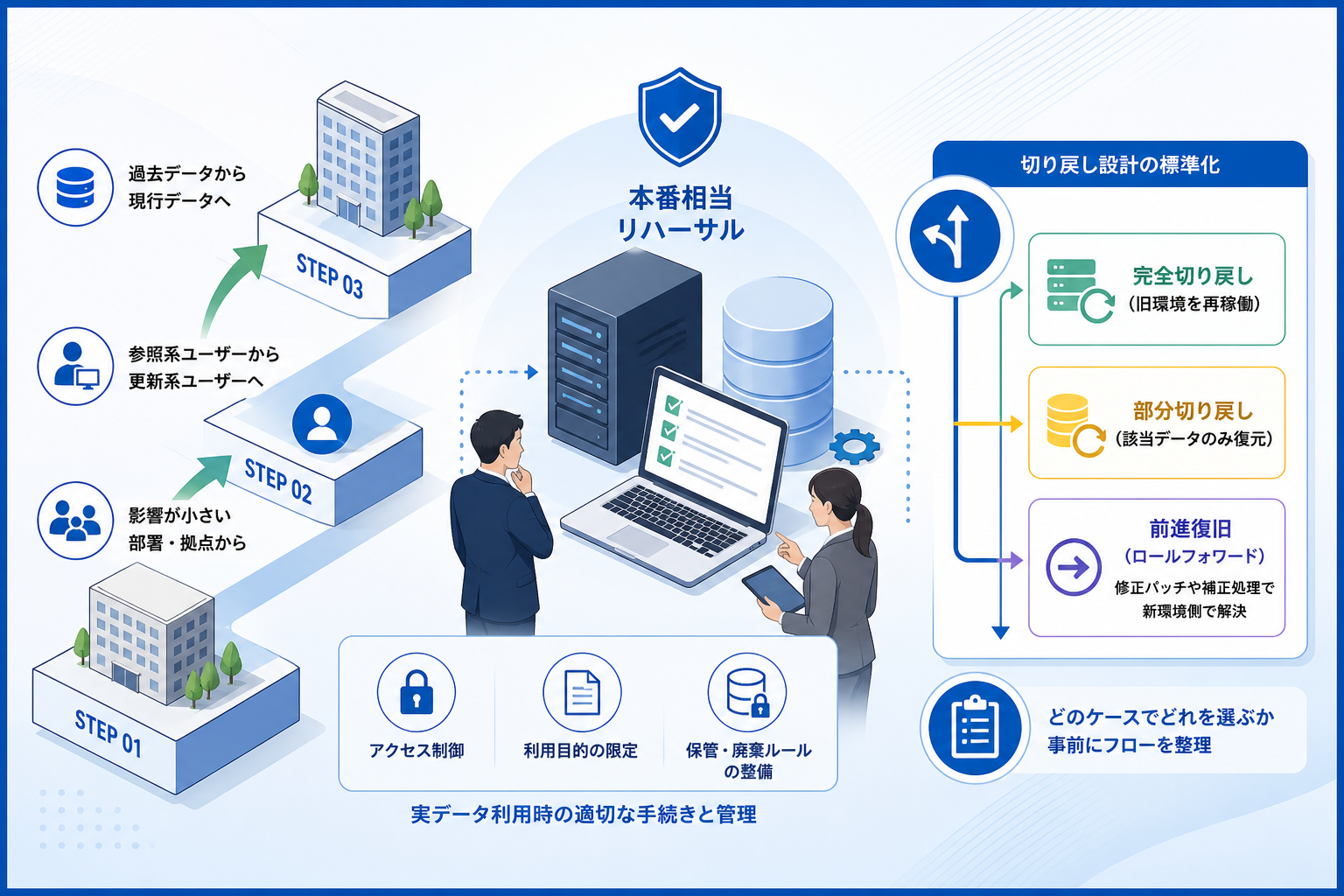

段階的カットオーバー設計
一括移行ではなく、対象データを業務単位・拠点単位・ユーザー属性単位で分割し、段階的に本番投入する設計です。初回移行の対象を意図的に小さく設定し、そこで得られた本番挙動を後続バッチにフィードバックします。
分割の切り口としては、以下が実務的です。
- 業務影響が小さい部署・拠点から着手
- 参照系ユーザーから更新系ユーザーへ順次拡大
- 過去データ(アーカイブ)から現行データへの順序で移行
本番相当リハーサルの実施
本番環境のクローンを一時的に構築し、実データを用いたリハーサルを実施する方式です。コストは増えますが、本番相当のデータ量・接続系統で検証できるため、リリース直前の想定外事象を大きく減らせます。責任範囲とアクセス権限をリハーサル用に個別設計することが前提となります。なお、実データを使用する場合は個人情報保護法および社内規程に基づくデータ取り扱い手続き(利用目的の限定、アクセス制御、保管・廃棄ルールの整備など)を事前に整えておく必要があります。
切り戻し設計の標準化
本番テストを許容する以上、切り戻しの実現性が判断軸になります。切り戻しは「戻せる/戻せない」の二択ではなく、以下の粒度で標準化して定義します。
- 完全切り戻し(旧環境を再稼働)
- 部分切り戻し(該当データのみ復元)
- 前進復旧(ロールフォワード):切り戻しを行わず、修正パッチや補正処理によって新環境側で問題を解消するアプローチ
どのケースでどれを選ぶかを事前にフローとして整理しておくことで、当日の判断負荷が下がります。
運用面での工夫|「観測できる移行」にする
本番でのテスト実施を前提とするならば、移行中の状態を可視化する仕組みが不可欠です。
差分監視の自動化
移行元・移行先のレコード数、キー整合性、チェックサム・ハッシュ値照合を自動で継続監視します。単なる件数比較ではなく、業務的な意味を持つ集計値(部門別残高、権限別ユーザー数など)を並行チェックすることで、機械的な整合性では捕捉できない異常を早期発見できます。なお、テーブル全体を対象としたハッシュ値照合は処理負荷が大きいため、サンプリングベースまたはバッチ処理での適用が現実的です。
意思決定フローの事前合意
本番移行中に想定外事象が発生した際、誰がどの粒度で「継続・中断・切り戻し」を判断するのかを、SIer・情シス・業務部門で事前に合意しておきます。責任分界を曖昧にしたまま当日を迎えると、判断が停滞し、リリース完了が遅延します。
ログ収集の一元化
移行スクリプトのログ、DBのトランザクションログ、周辺システムの連携ログを共通の時系列で参照できるようにします。これにより、障害発生時の原因特定にかかる工数を大幅に削減できます。
プロジェクト全体を長期化させないための3つの観点
最後に、PMが押さえるべき観点を整理します。
- スケジュールバッファは「日数」ではなく「回数」で持つ|リハーサルの実施回数を計画に組み込む
- 検証環境の限界を早期にステークホルダーへ共有する|本番テスト工程の存在を経営層・業務部門に説明し、合意を得る
- 標準化されたチェックリストで属人化を避ける|担当者交代があっても判断品質が落ちない体制を整える
よくある質問(FAQ)
Q. 検証環境を本番相当に整備できない場合、最低限どこまで用意すべきですか。
データ量そのものを完全に再現できなくとも、レアケースのデータパターンと外部接続系統のスタブは優先的に整備することを推奨します。特に、過去の運用変更で発生した不整合レコードを検証用に抽出しておくことで、本番移行時の停止リスクを低減できます。
Q. 段階的カットオーバーは、業務側の負担が増えるのではないですか。
一時的に旧環境と新環境が並行稼働するため、業務側の運用負荷は増加します。ただし、一括移行で発生する障害対応や切り戻しの工数と比較すると、想定外事象への対応可能性が高まる点で総合的な負担は抑えられるケースが多くなります。一方で、並行稼働の期間や移行段数が増えるほど業務部門の負担は累積していくため、分割単位の粒度設計と移行完了期限の合意を事前に取り付けておくことが前提となります。
Q. リハーサル本番のコストが承認されにくい場合、どう説明すればよいですか。
リハーサルを実施しない場合に想定される、リリース遅延日数と当日障害対応工数を試算し、リハーサル費用と比較する形で説明することが有効です。判断軸を「品質担保」ではなく「遅延リスクの定量化」に置き換えると、経営層の理解を得やすくなります。
LYZONが提供するWebサービス
Webに関するお悩みは、まずLYZONへ
構築・運用・AIまで、Webに関わる課題をワンストップで対応。まず何ができるかをご覧ください。
2015年入社。
サポートデスクとして下積み期間を経てディレクターに転身。主に運用案件を担当。
家に帰れば、息子2人の胃袋を満たすべく食事作りに追われている。
